工期仅127天!热切祝贺浙江爱旭太阳能科技有限公司220kV旭爱变电站宣布顺利投运!

发布于:2023-07-20 15:04:34

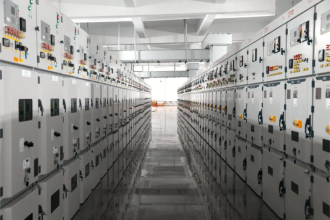

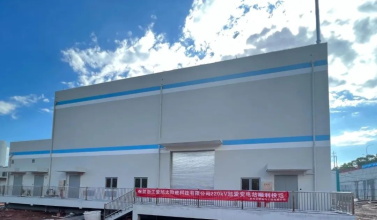

▲220kV旭爱变电站全貌)

2023717日,位于义乌苏溪镇浙江爱旭太阳能科技有限公司厂区内的220kV旭爱变电站顺利投运!

交联董事长谢国强、总经理谢知逸与团队合影)

建设单位罗明凯经理,国网金华市供电公司大客户经理李鼎铭、浙江省电力设计院吴瑜宏威、俞菊芳及杭州交联集团董事长谢国强、交联工程公司总经理谢知逸莅临现场,参加了本次通电投运仪式。

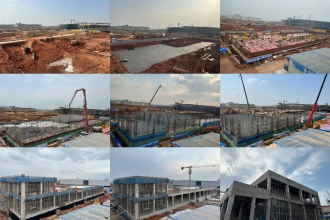

开工后37天主体封顶)

220千伏旭爱变是金华地区目前唯一一座220千伏用户变电站。2022年年底,因在义乌新建13GW高效晶硅太阳能电池及13GW组件项目扩能需要,浙江爱旭太阳能科技有限公司迫切需要新建1220千伏用户变电站供电。

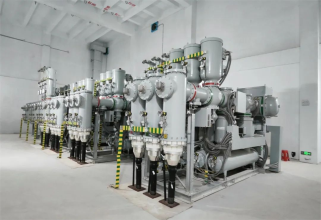

▲GIS各施工阶段)

按照正常流程,从报批到通电投运,至少需要1年以上的时间,但考虑到义乌当地政策及建设单位生产用能需求,该项目的计划送电时间压缩至原先的一半。而这对于总承包方的杭州交联电气工程有限公司来说,也是一个前所未有的挑战。

继保室各施工阶段)

杭州交联电气工程有限公司旭爱变电站现场项目负责人孙满法坦言这是公司承接的工期最短、困难最多的工程,比同类项目工期缩短了一半。现场项目经理带领百人团队,在工地驻扎了3个多月,一天未曾休息,一刻不敢懈怠。从土建到设备采购、安装调试,紧抓各个过程,确保各个环节安全进行,保质保量完成项目任务。

交联电力工程从2023312日入场至投产,共历时127天,顺利完成该项目所有工程。该项目容量高、时间短、任务重,交联整个团队全力以赴,化压力为动力,精准把控各个环节,贯彻落实现场各项安全政策,不负众望地交出一份完美答卷,创造出了专属的交联速度220kV旭爱变电站的成功建设投运,不仅展示出交联各部门在项目上的专业协作能力,更加体现了交联在电力工程领域上的雄厚实力

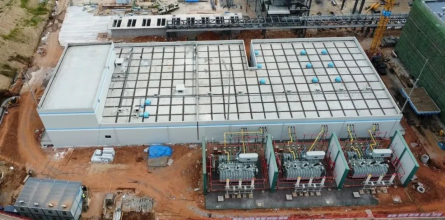

该项目主变)

相信在未来,交联电力可以帮助提高各地电能质量,为各地区电网建设、能源产业转型升级作出新的更大贡献。

(部分信息来源于网络)

 4008-731-366

网站导航
新能量官网
e电工官网
电力工程管理系统官网
中国电力检测网
公司地址
杭州市拱墅区莫干山路1418-15号

交联设计官方微信            交联工程官方微信










Copyright 2023 版权所有 交联集团    |  浙ICP备10003665号   |

浙公网安备 33010502002526号


技术支持: 交联(杭州)投资管理有限公司  信息部  在线反馈 OR 0571-87656791
